La Ciudad Capital de Mendoza renueva más de 9500 m² de veredas en establecimientos educativos
Se trata de trabajos de renovación de infraestructura de 23 instituciones para un mejor y más seguro desplazamiento peatonal. Las obras se ejecutan en conjunto con la Dirección General de Escuelas de la provincia.
Con el objetivo de reacondicionar las veredas de los establecimientos educativos de la Ciudad, y en el marco del Plan Mejores Veredas, el municipio ha encarado durante este año una serie de obras para un mejor tránsito peatonal de las personas que asisten a los diferentes colegios y de los ocasionales transeúntes. Las mismas se llevan adelante con el aporte del Fondo Educativo de la Dirección General de Escuelas.
En total, actualmente se ejecutan 9537 m² de renovación de veredas, en piso granítico gris, en un trabajo sostenido y que registra un elevado avance de las tareas. Estas se ejecutan en 23 instituciones educativas distribuidas en distintas seccionales, abarcando principalmente la 2ª, 4ª, 5ª y 6ª Sección, además de zonas específicas intervenidas por el municipio.
“Estamos avanzando en un trabajo integral en las escuelas de la Ciudad. Con el Plan Mejores Veredas y el Fondo Educativo de la DGE estamos renovando sus veredas, reacondicionando fachadas y ejecutando obras complementarias que mejoran la accesibilidad y la seguridad. Son más de 9.500 metros cuadrados intervenidos en establecimientos de distintas seccionales, con el objetivo de que docentes y alumnos cuenten con espacios en óptimas condiciones para enseñar y aprender”, afirmó el intendente Ulpiano Suarez.

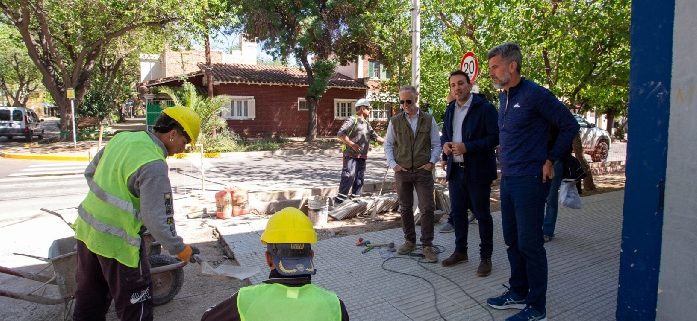

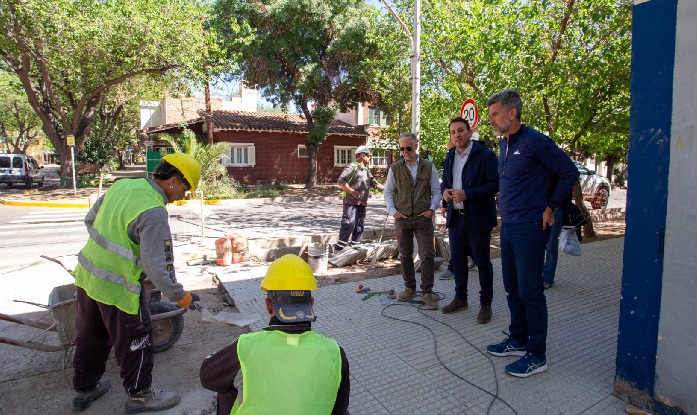

El jefe comunal ya estuvo presente en instituciones beneficiadas por estas obras. En estos recorridos junto al ministro de Educación, Cultura, Infancias y Dirección General de Escuelas de la Provincia, Tadeo García Zalazar, se visitaron el Jardín Maternal Gasparín y la Escuela Carlos Vergara, entre otras.

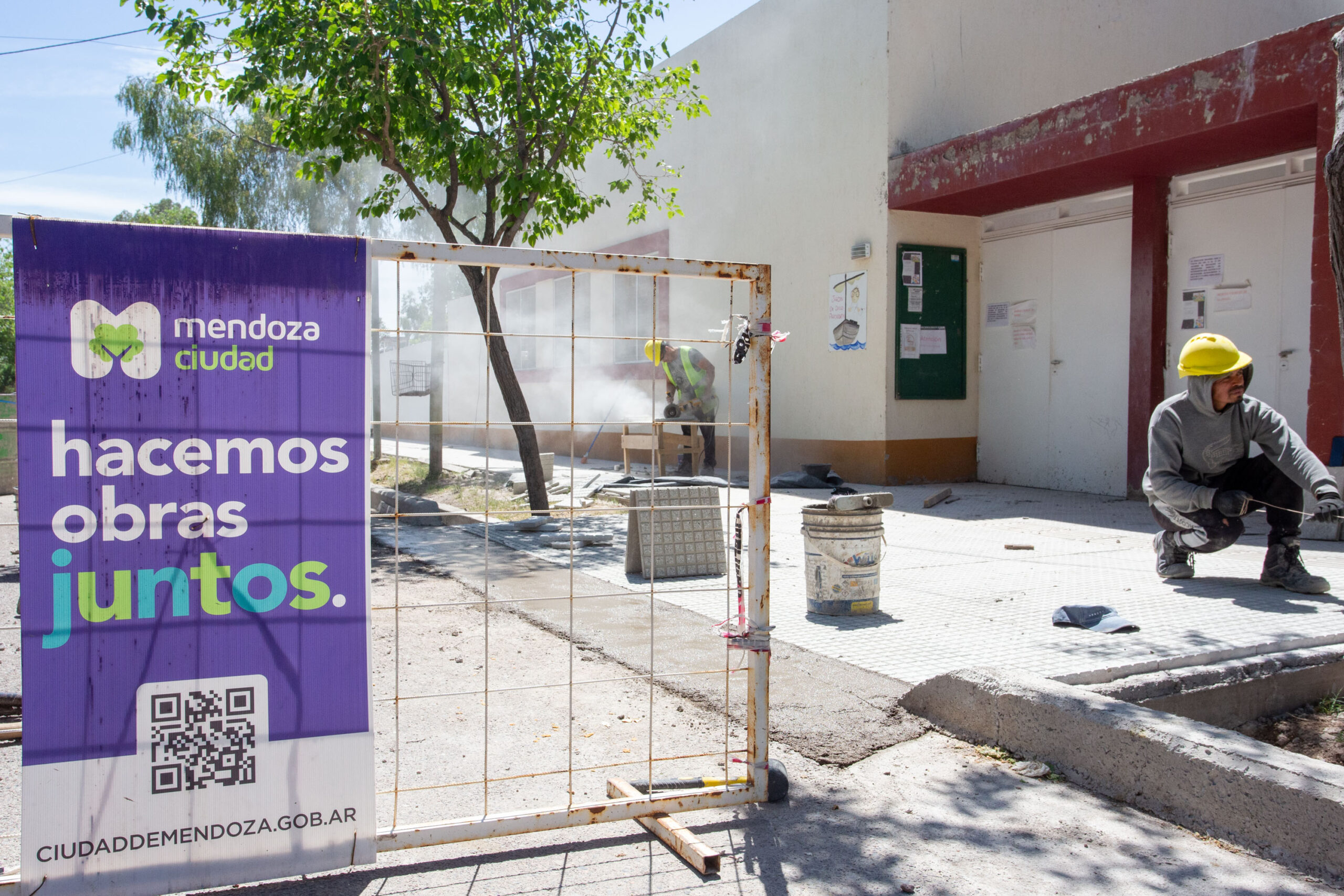

Además de las veredas, en algunos de estos edificios se acondicionan las fachadas que lo requieran, mejorando revoques, pintando muros y carpinterías. También se reparan, cunetas, cordones y banquinas, si se encuentran deteriorados.
Entre los establecimientos cuyas obras se encuentran en un alto avance de trabajos figuran el Jardín Gasparín, con la totalidad de las tareas concluidas y, próximos a finalizar, la Escuela Las Heras, la Manuel Civit, Domingo Bombal, entre otros edificios educativos. También, se llevan a cabo reparaciones en otras dependencias municipales.

El detalle de las mejoras en edificios de la DGE y municipales:
ZONA 1:
– Jardín Gasparín – CDIF N°1
-
Dirección: Chile 851
-
Intervención: 76 m² (piso granítico)
-
Trabajos en ejecución: finalizados
-
Fecha inicio: 04/08/2025
-
Avance: 100%
-
Estado: terminada
– Escuela General Las Heras + Mariano Moreno
-
Dirección: Alberdi y Montecaseros
-
Intervención: 367 m² (piso granítico)
-
Trabajos en ejecución: futuro arreglo de pérdida de agua por AYSAM más fachada pintada en su totalidad
-
Fecha inicio: 11/08/2025
-
Avance: 95%
-
Estado: en ejecución
– San Pedro Nolasco
-
Dirección: José Federico Moreno 1751
-
Intervención: 296,46 m² (piso granítico)
-
Trabajos en ejecución: colocación de piso granítico, arreglos de pozas y llenado de cuencas
-
Fecha inicio: 11/08/2025
-
Avance: 80%
-
Estado: en ejecución
– Escuela Manuel V. Civit
-
Dirección: José Federico Moreno 1470
-
Intervención: 84,98 m² (piso granítico)
-
Trabajos en ejecución: granítico colocado en su totalidad, terminaciones, revoque de fachada y pintura
-
Fecha inicio: 11/08/2025
-
Avance: 90%
-
Estado: en ejecución
– Escuela Raquel Méndez Pavón + Dr. Daniel González
-
Dirección: Buenos Aires 553
-
Intervención: 322 m² (piso granítico)
-
Trabajos en ejecución: arreglos de dársenas y terminaciones generales, más pintura de fachada
-
Fecha inicio: 14/08/2025
-
Avance: 90%
-
Estado: en ejecución
– Escuela 1272 – Domingo Bombal
-
Dirección: Lavalle y Montecaseros
-
Intervención: 270,70 m² (piso granítico)
-
Trabajos en ejecución: granítico colocado en su totalidad y pintura de fachada
-
Fecha inicio: 16/09/2025
-
Avance: 80%
-
Estado: en ejecución
– Colegio San Gabriel
-
Dirección: San Juan y Morón
-
Intervención: 175 m² (piso granítico)
-
Trabajos en ejecución: colocación de piso granítico
-
Fecha inicio: 01/10/2025
-
Avance: 60%
-
Estado: en ejecución
– Colegio San José de Calasanz
-
Dirección: San Juan y Barranquero
-
Intervención: 142 m² (piso granítico)
-
Trabajos en ejecución: vereda completa y pintura de fachada
-
Fecha inicio: 09/10/2025
-
Avance: 30%
-
Estado: en ejecución
– Reparación esquinas
-
Dirección: San Juan y Morón
-
Intervención: 45 m² (piso granítico)
-
Trabajos en ejecución: llenado puentes y arreglos generales
-
Fecha inicio: 23/10/2025
-
Avance: 30%
-
Estado: en ejecución
– Gimnasio N°3
-
Dirección: Ayacucho 349
-
Intervención: 67,5 m² (piso granítico)
-
Trabajos en ejecución: terminaciones
-
Fecha inicio: 29/10/2025
-
Avance: 20%
-
Estado: en ejecución
– Colegio Pablo Besson
-
Dirección: Avenida España 1895
-
Intervención: 215 m² (piso granítico)
-
Trabajos en ejecución: demolición
-
Fecha inicio: 19/11/2025
-
Avance: 5%
-
Estado: en ejecución
– Instituto Amicana
-
Dirección: Chile 987
-
Intervención: 60 m² (piso granítico)
TOTAL ZONA 1: 2122 m² intervenidos
ZONA 2:
– Víctor Mercante
-
Dirección: Fray Justo Sta. María de Oro 270
-
Intervención: 600 m²
-
Fecha inicio: 25/09/2025
-
Avance: 80%
-
Estado: en ejecución
– Jardín María Curie + Escuela Rep. de Chile
-
Dirección: esquina Los Viscos y De los Fresnos
-
Intervención: 1300 m²
-
Fecha inicio: 25/08/2025
-
Avance: 98%
-
Estado: en ejecución
– Dr. Osvaldo S. Borghi N° 4-067
-
Dirección: De las Magnolias 2680
-
Intervención: 535 m²
-
Fecha inicio: 25/09/2025
-
Avance: 70%
-
Estado: en ejecución
– Playón Polideportivo Barrio Sanidad
-
Dirección: Dr. Alfredo Metraux 3107
-
Intervención: 480 m²
-
Fecha inicio: 20/10/2025
-
Avance: 45%
-
Estado: en ejecución
– CIC N°4
-
Dirección: Dr. Alfredo Metraux 3090
-
Intervención: 48 m²
-
Fecha inicio: 10/11/2025
-
Avance: 50%
-
Estado: en ejecución
– Sagrado Corazón
-
Dirección: Lavalle 1238
-
Intervención: 825 m²
TOTAL ZONA 2: 3788 m² intervenidos
ZONAS VARIAS 1
– Escuela Carlos Vergara
-
Dirección: Martínez de Rozas 3230
-
Intervención: 841,73 m² (piso granítico)
-
Trabajos en ejecución: colocación de piso granítico completo y revisión y pintura de rejas
-
Fecha inicio: 07/08/2025
-
Avance: 85%
-
Estado: en ejecución
– Colegio Nadino
-
Dirección: Joaquín V. González 473
-
Intervención: 560,89 m² (piso granítico)
-
Trabajos en ejecución: colocación de piso granítico completo y trabajos de terminaciones en proceso
-
Fecha inicio: 07/08/2025
-
Avance: 95%
-
Estado: en ejecución
– Escuela Diego Paroissien
-
Dirección: Dr. A. Metraux y Dr. Mazza
-
Intervención vereda: 501,04 m² (piso granítico y hormigón identificado)
-
Trabajos en ejecución: colocación de piso granítico completo, construcción de vereda de 1° accesibilidad y de tabique de contención
-
Fecha inicio: 19/08/2025
-
Avance: 80%
-
Estado: en ejecución
– Santo Tomás de Aquino
-
Dirección: Chacabuco 257
-
Intervención vereda: 1284,90 m² (piso granítico)
-
Trabajos en ejecución: vereda transitable con contrapiso de 1° sobre calle Chacabuco y demolición de veredas en calles Chacabuco, Fray Luis Beltrán y Federico Moreno
-
Fecha inicio: 27/10/2025
-
Avance: 20%
-
Estado: en ejecución
– José Vicente Zapata
-
Dirección: Cnel. Rodríguez 498
-
Intervención vereda: 438 m² (piso granítico)
-
Trabajos en ejecución: demolición de vereda en Cnel. Rodríguez
-
Fecha inicio: 22/10/2025
-
Avance: 15%
-
Estado: en ejecución
TOTAL ZONAS VARIAS: 3627 m² intervenidos
METROS TOTALES INTERVENIDOS (VEREDAS DGE): 9537 m²
